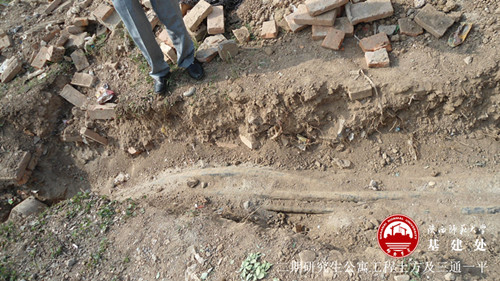

5月21日夜间清运施工场地的垃圾(研究生公寓二期原场地为村民砖瓦窑,据不完全测量地下约有1-1.8米的垃圾)。根据市上规定,垃圾外运只能在夜间10时-凌晨6时清运)。这两处施工现场下面的电缆比较多,目前已经挖出四处,地下情况复杂,因此,开挖工作进展很慢,在清运过程中已经挖断电缆一次,造成局部地方停电。

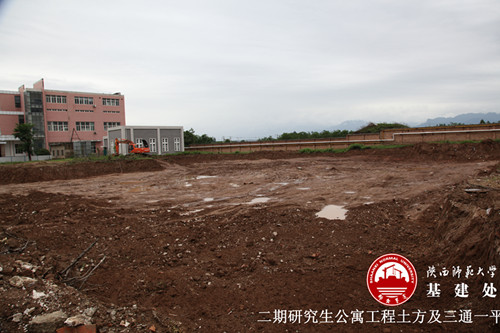

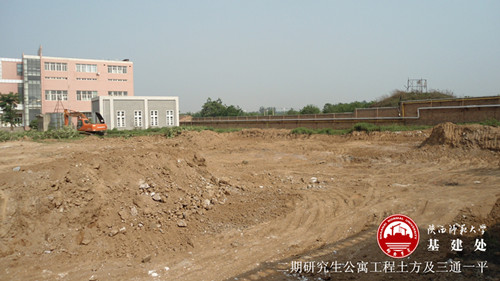

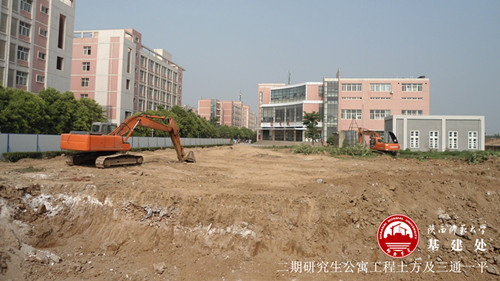

土方开挖受市容、环保等检查影响,进展无法全面把握。根据目前的安排,每天晚上10辆车外运车、两辆挖掘机装车。尽量调整时间,减少对同学们的影响,在天气没有影响的情况下,初步计划南侧再需挖三个晚上拉运。
