游泳池及附房工程含25m*50m单体泳池及面积900多平米单层框架附房工程,总工期240天(计划年底竣工),今年5月份开始动工。

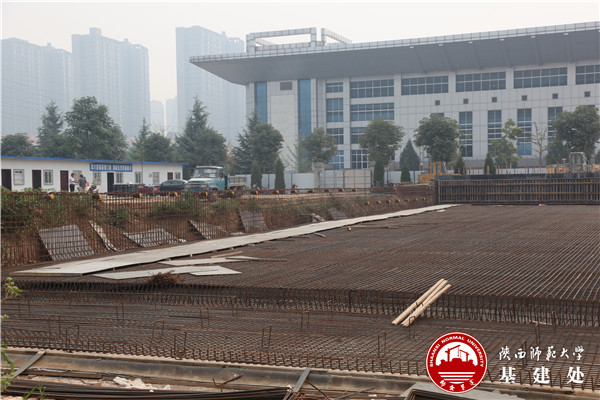

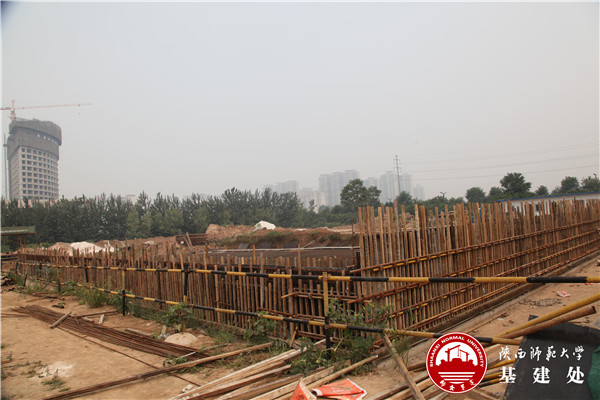

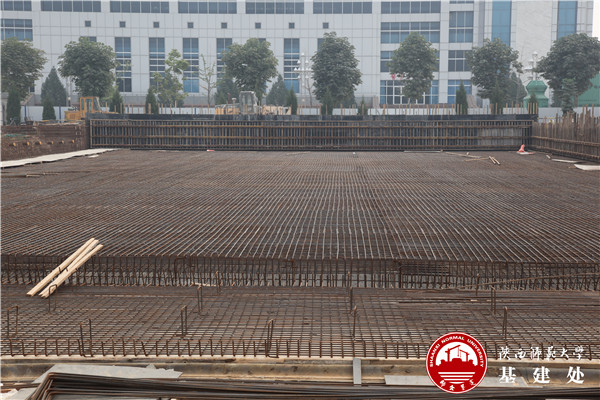

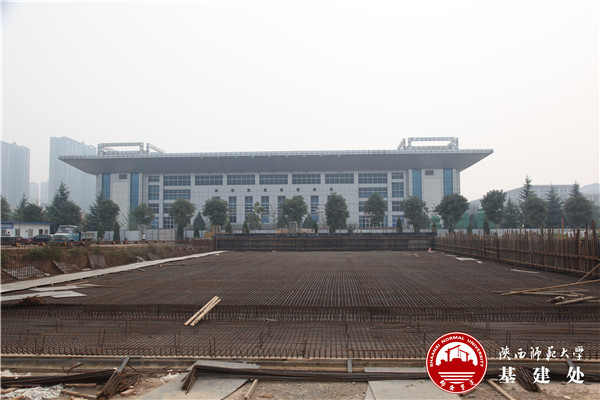

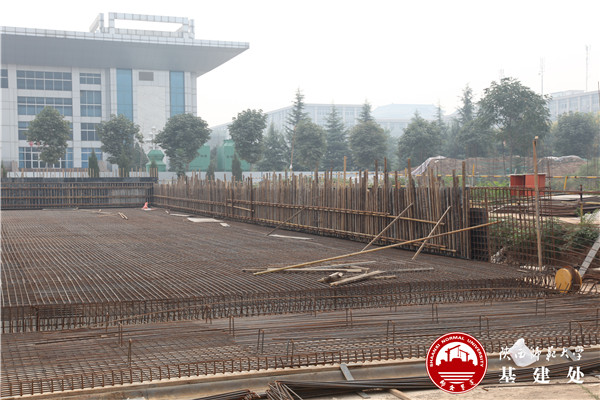

施工前期,由于墓坑考古,对施工造成近一个月影响,进入6、7月份,正值地基灰土及挤密桩基工程施工,又遇多雨天气,亦对施工造成较大影响。尽管遇到较大困难,但在各方共同努力下,施工总体顺利。至8月22日,附房地基处理灰土近4000立米,地下室结构完成,正施工地上框架基础,预计9月底完成全部结构工程。泳池完成2500根挤密桩基及1400立米褥垫层,并基本完成泳池全部钢筋工程,预计本月底完成泳池全部结构工程。各项施工质量良好。
