实验动物饲养中心工程2019年3月15日正式开工建设以来,在西安四方建设监理公司、陕西建隆建设有限公司及其它参建方的共同努力下,施工得以全面开展。

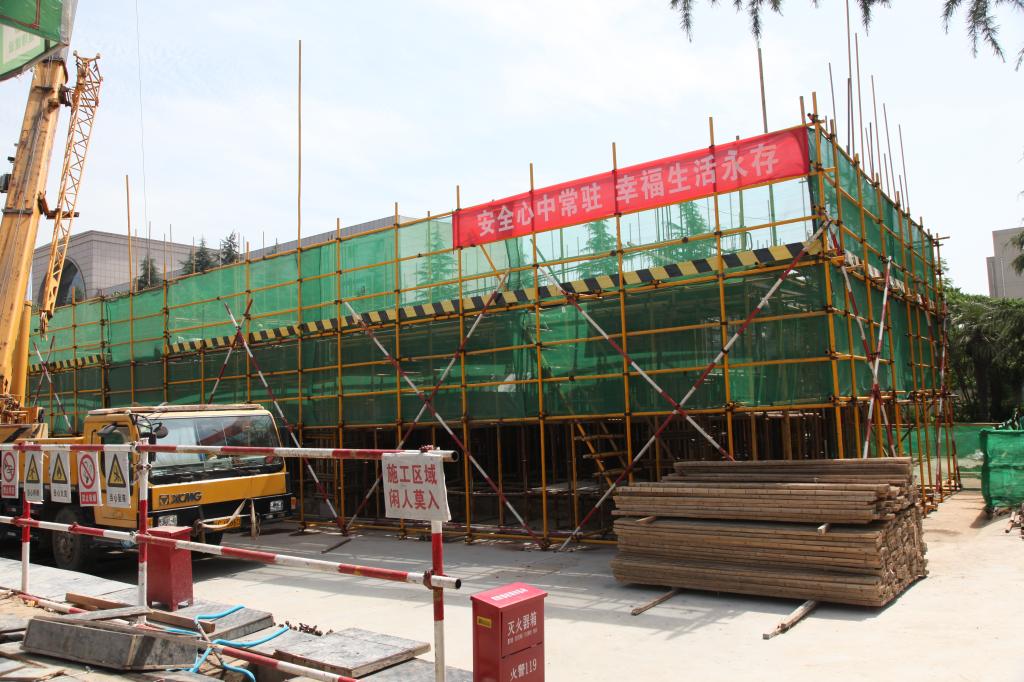

该工程3月15日开始施工素土及灰土垫层。为了确保校园安全和施工安全,在西安市政府“治污减霾”政策以及雨水天气等不利条件下,基建处与施工单位想方设法克服困难,利用夜晚进行施工作业,在4月2日完成了素土回填2500立方米、3:7灰土回填2000立方米。在该工程设计地基与基础复杂、施工工序多的条件下,在5月14日完成了基础工程砼条形基础230立方米、钢筋砼框架柱70立方米、基础墙砌体100立方米、地埋砖砌水暖沟(砼预制盖板)150米、房心回填1500立方米。
6月4日,长安校区施工科组织对动物饲养中心地基与基础工程进行了验收。在长安区质量安全监督站的监督下,在施工现场,参建的五方责任主体共同对地基与基础施工实体质量进行实测、查验抽检,对施工管理备案资料逐项核查、审阅,一致认为工程施工质量合格、资料齐全有效,同意验收。
