长安校区研究生公寓二期工程进度(一)

信息来源: 发布日期:2014-03-27

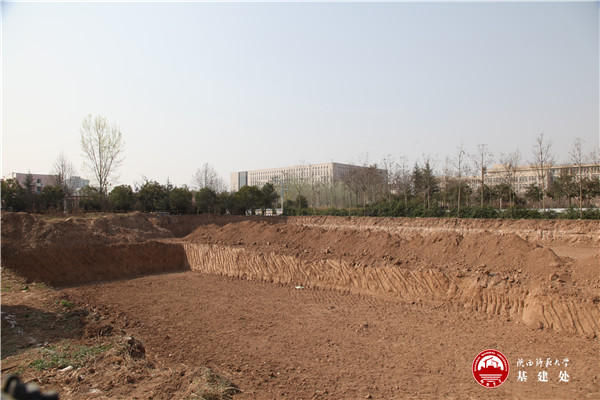

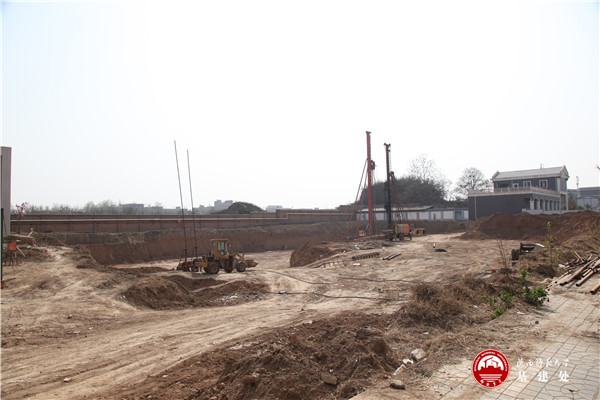

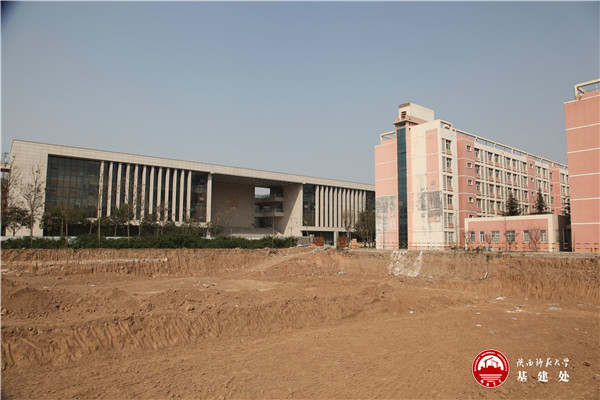

长安校区研究生二期公寓2013年底开工建设,1号楼年前基坑开挖东部一半,西边基坑内由于电缆盒水电影响现在无法开挖,后勤动力中心现在目前正在移电缆,水井未动。2号楼主楼部分素土挤密桩试桩已完成,检测合格,开始进行工程桩施工,同时进行CFG桩试桩。车库部分现作为取土场地,按施工计划等主楼素土挤密桩完成后开始施工。
