雁塔校区6#、7#、8#高层住宅楼施工进度(十二)

信息来源: 发布日期:2014-10-14

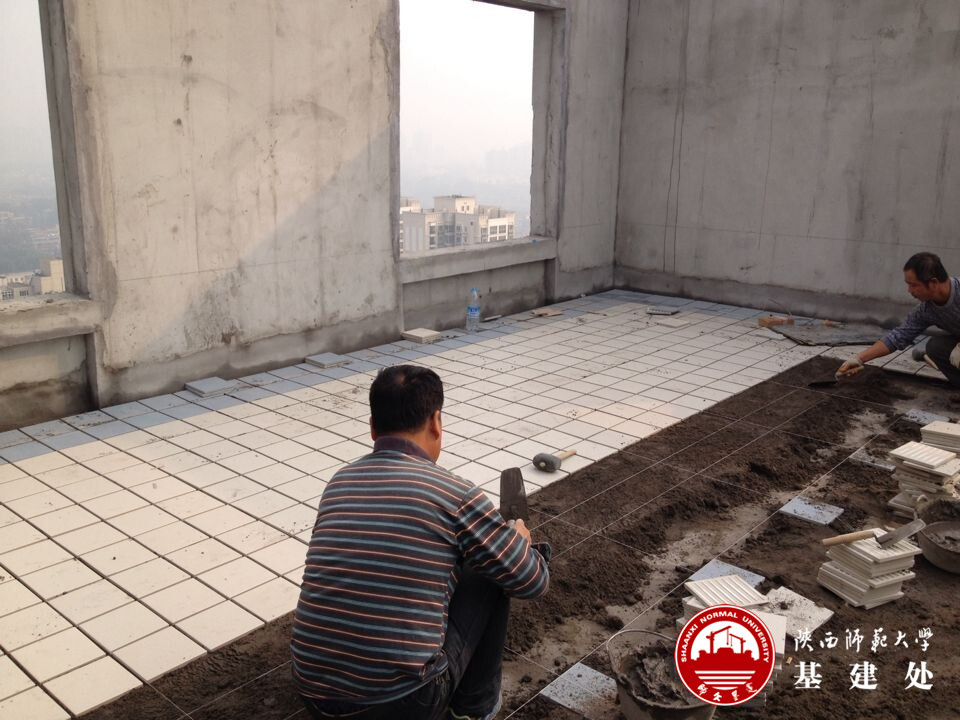

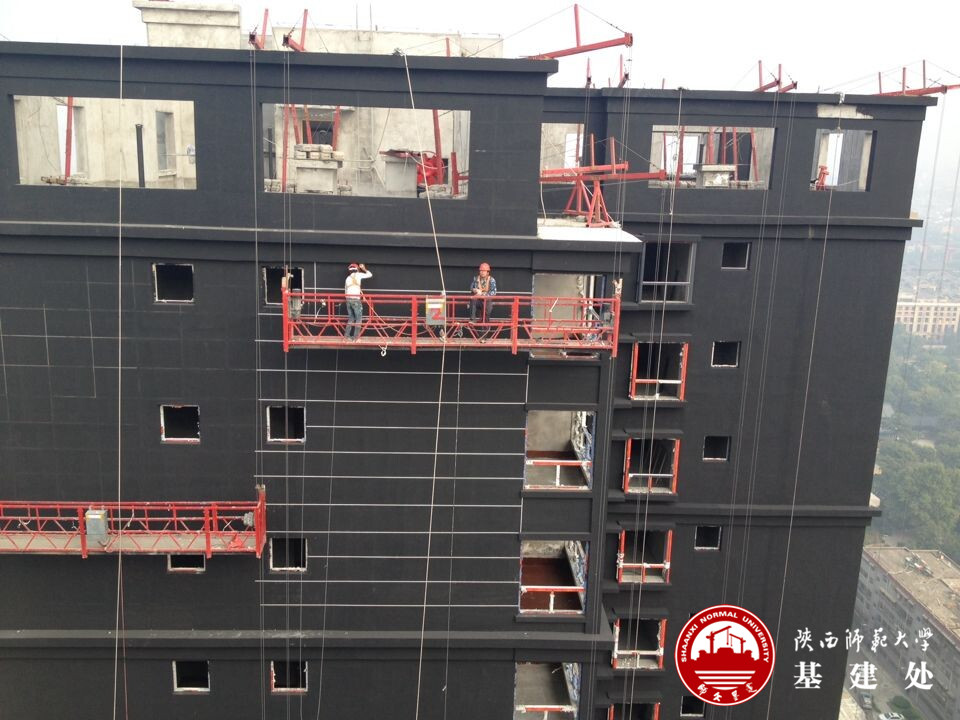

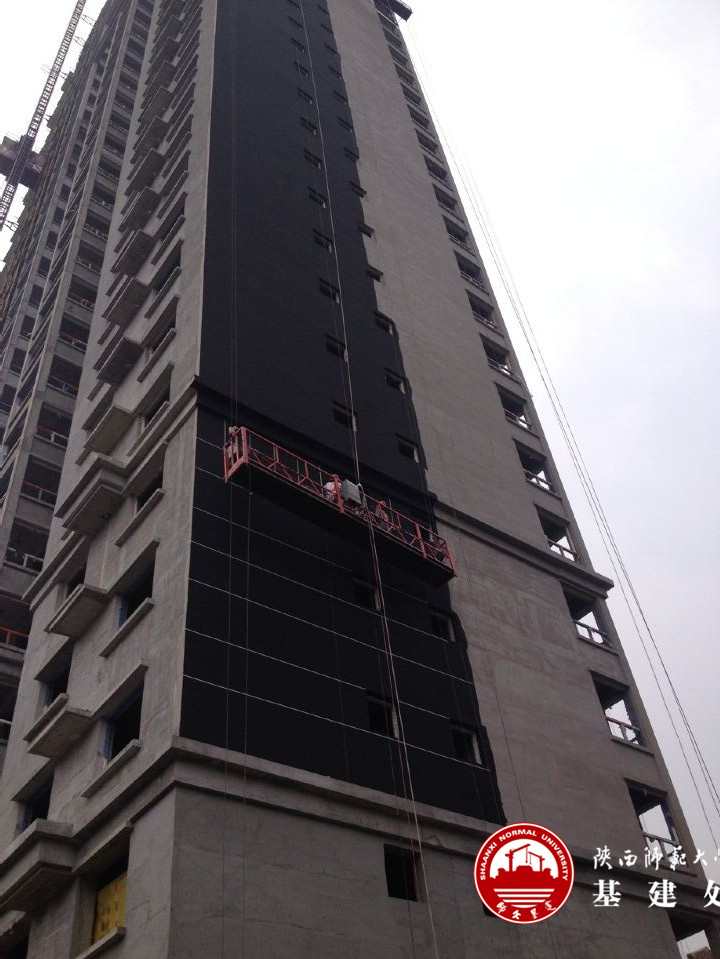

本周6号楼电梯前室墙体贴砖2-33层完成,外墙黑底漆完成30%,1-3层外墙砖完成80%;7号楼电梯前室墙体贴砖33-18层完成,西外墙黑底漆涂刷完成,1-3层外墙贴砖;8号楼电梯前室墙体贴砖2-33层完成,屋面铺砖完成90%,1-3层外墙贴砖完成80%。
