当前位置: 网站首页 -> 工作动态 -> 工作动态 -> 正文

多措并举,加快二期住宅楼车库土方施工

信息来源: 发布日期:2016-05-16

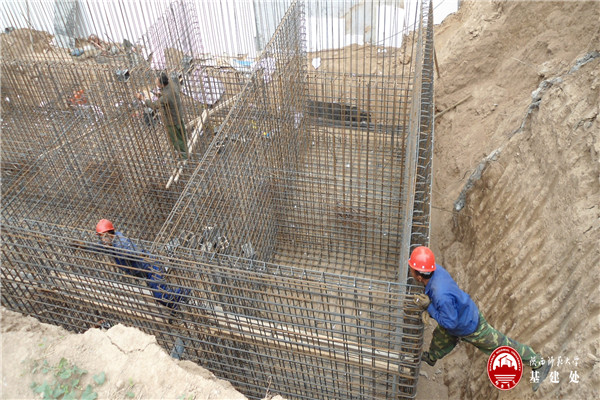

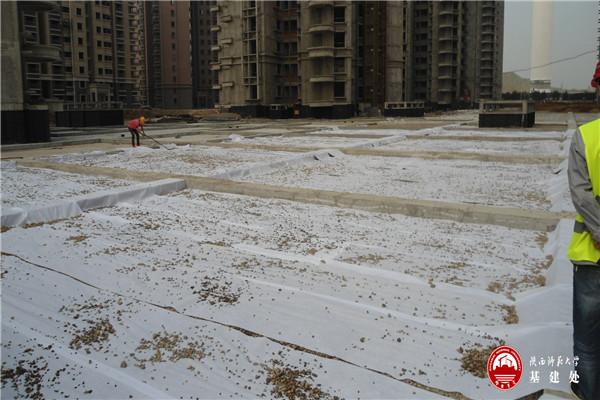

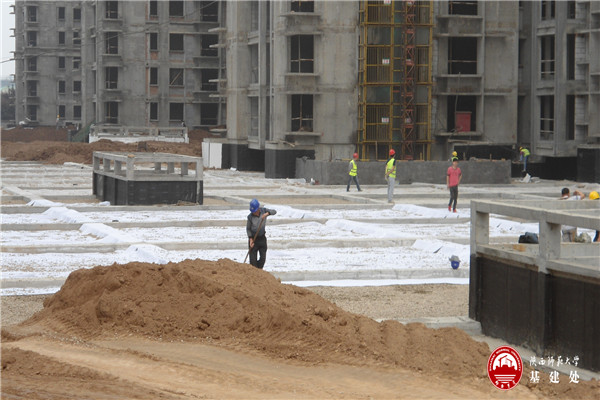

长安校区二期住宅楼工程车库工程最大的制约因素是土方施工进程,土方工程受制于政府治污减霾,村民参与土方施工的各种不利影响,土方施工进展一直不能步入正规。2016年3月底土方解禁后,现场土方外运因村民原因不能按期外运,加之,施工车库的场地,受大居安、岔道口两村矛盾,土方施工寸步维艰,校领导多方协调。

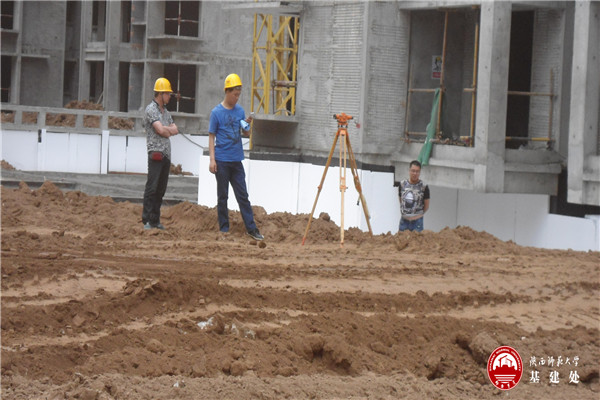

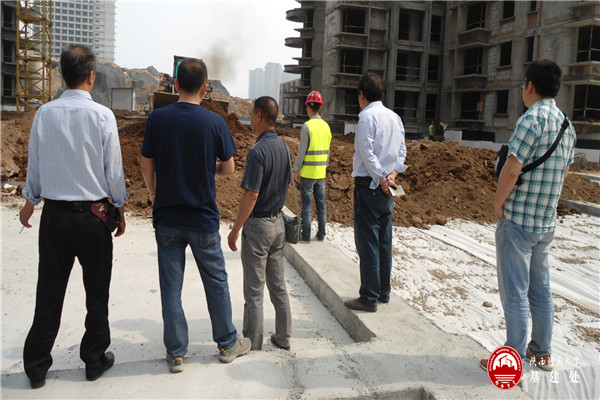

影响住宅楼工程的关键线路——车库施工进度,我处施工科管理人员现场督促土方施工,分管领导和施工管理人员、协调办相关人员工地现场天天碰头,协商解决土方施工难题,合理调整施工方案;多措并举,加快土方施工进程。

上一条:长安二期住宅楼工程进展(十五)
下一条:落实安全管理责任,推进住宅楼工程建设
