长安校区科研楼工程进展(二)

信息来源: 发布日期:2016-11-03

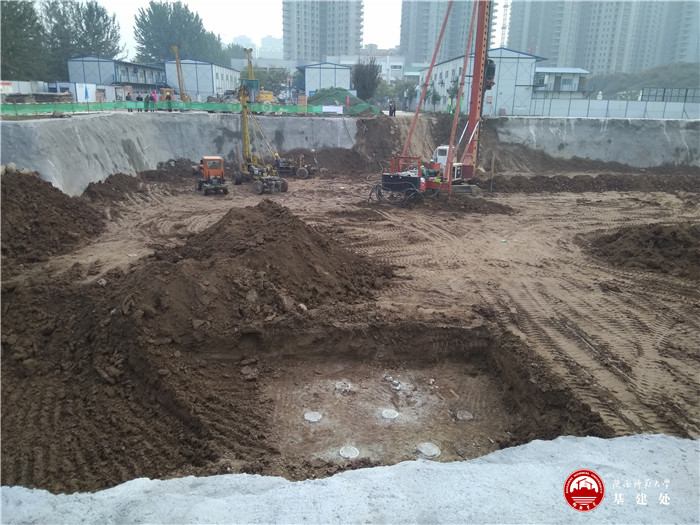

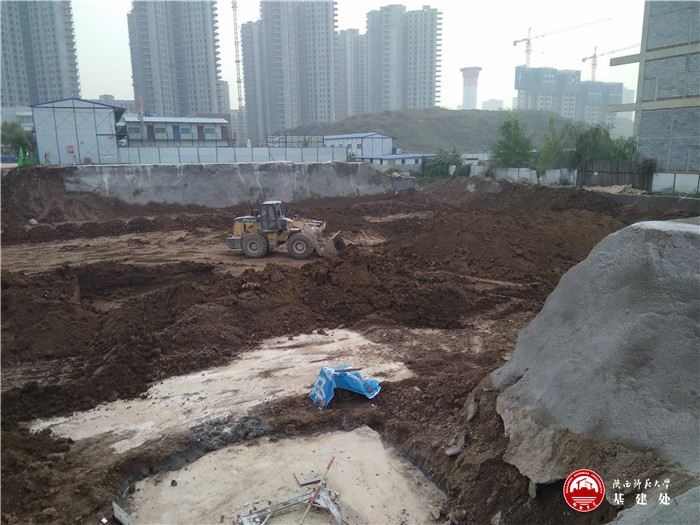

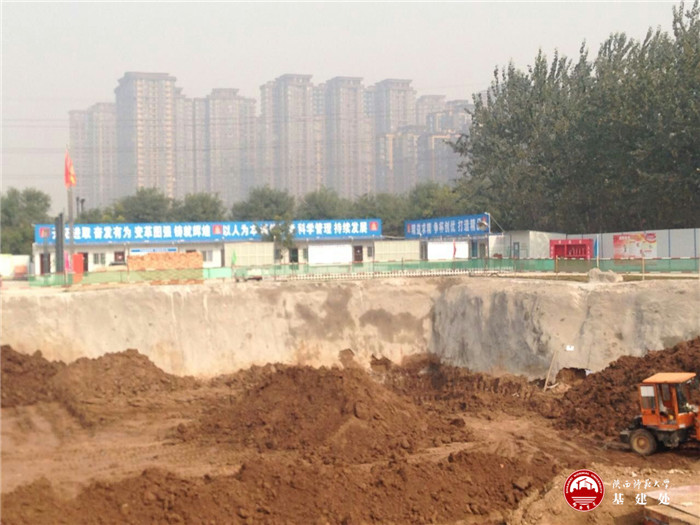

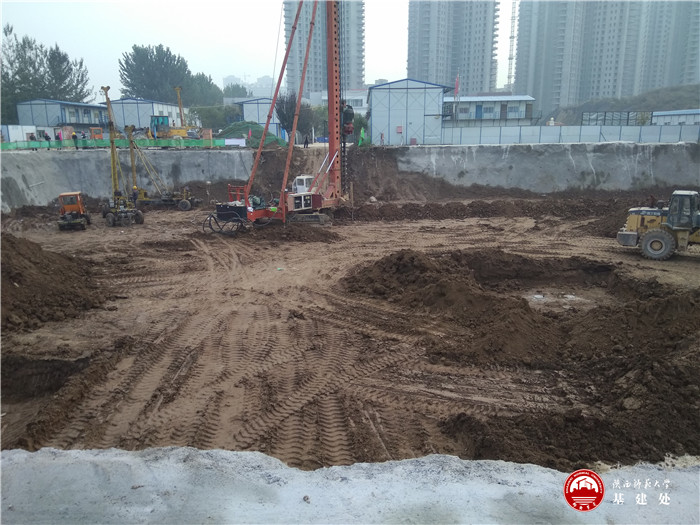

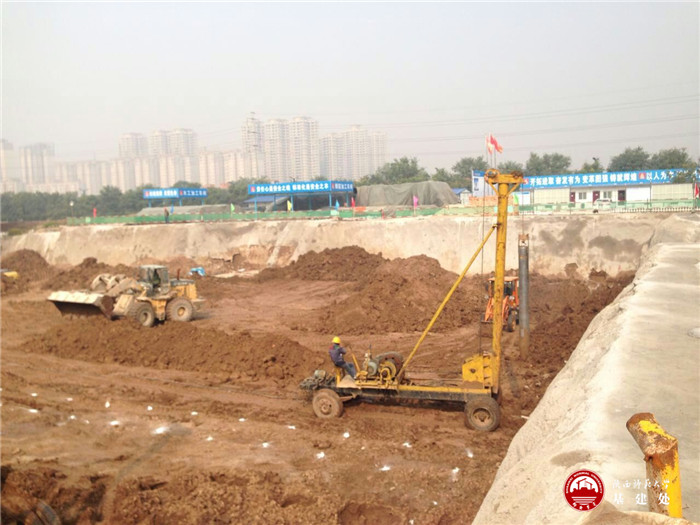

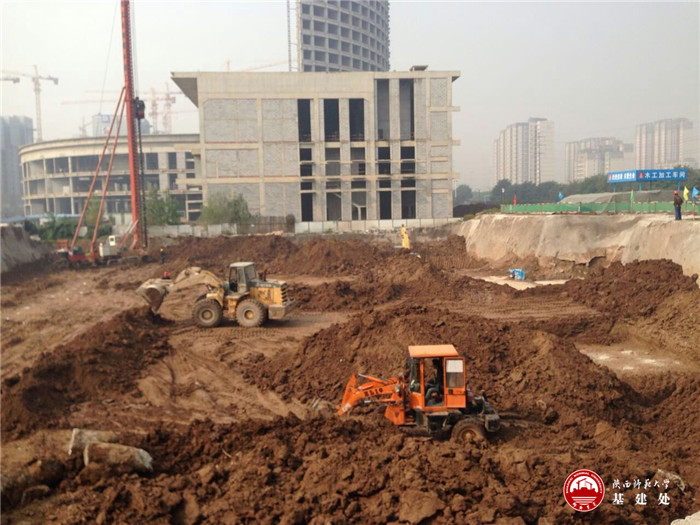

科研楼于7月29日正式开工。7月29日土方开挖安全、技术交底、土方开挖开始,9月1日基坑临边防护完成,边坡支护开始;9月3日完成基坑土方开挖;9月6日完成素土挤密桩试桩;9月7日完成基坑验槽;9月8日边坡支护完成,素土挤密桩开始施工;10月1日完成CFG桩试桩;截止11月2日上午素土挤密桩完成4200余根剩余900余根,CFG试桩已开挖,破桩头待检测;计划于11月6日前完成剩余素土挤密桩。
