长安校区科研楼工程进展情况(三)

信息来源: 发布日期:2017-03-06

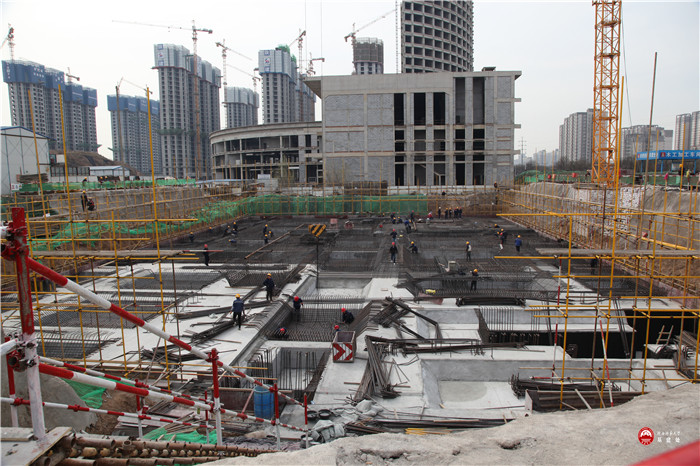

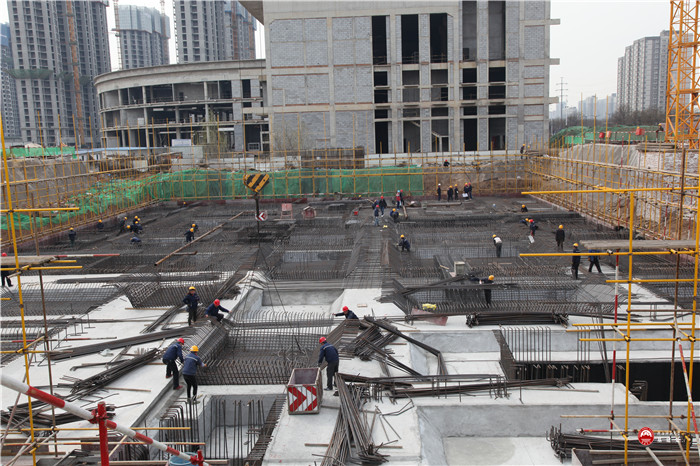

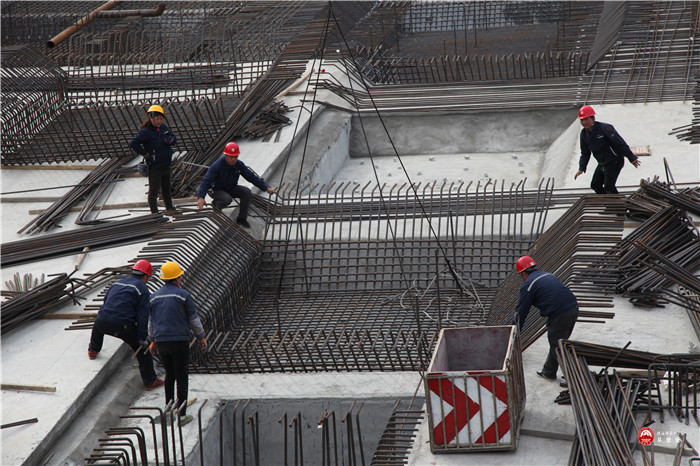

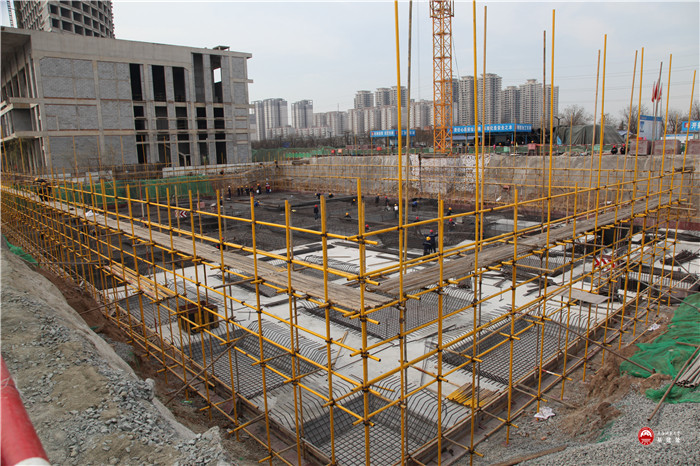

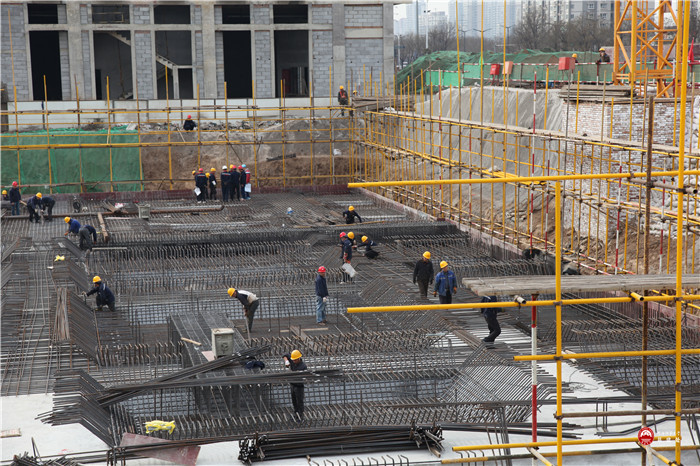

长安校区科研楼项目于2017年1月9日完成了对桩基(子分部)工程的验收,1月17日完成砂石褥垫层施工并进行了压实度检测,压实度检测结果良好;1月20日完成了砼基础垫层的浇筑施工及收面。春节期间派专人负责安全及质量巡视,节后第一时间工作人员返岗复工。2月17日完成底板防水砖胎模砌筑施工,2月18日开始防水卷材铺贴及筏板钢筋加工,2月22日完成防水层防水卷材及隔离层纸胎油毡铺贴及验收,截止3月6日筏板钢筋绑扎安装完成至90%,计划于3月10日完成筏板基础施工。完成后将进行地下室主体结构施工,预计于3月底完成。
