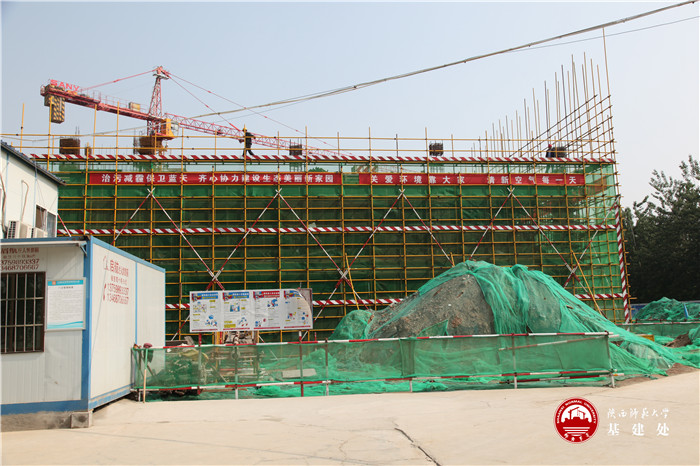

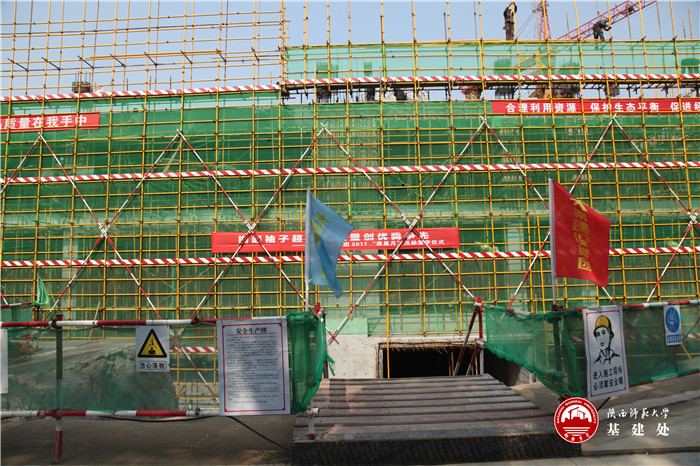

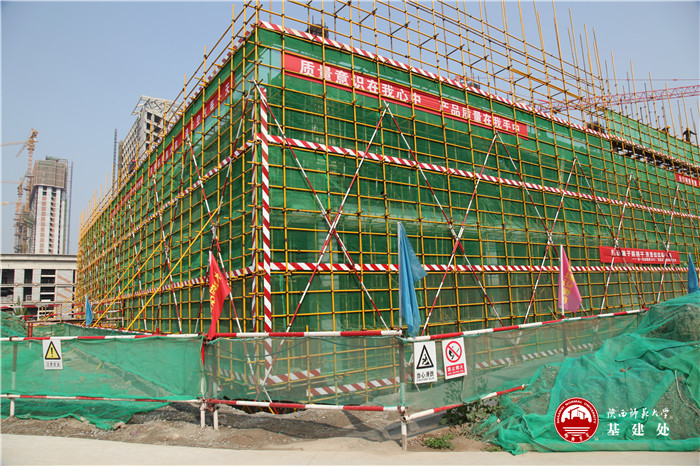

陕西师范大学科研楼工程于3月10日完成筏板基础施工,3月30日完成地下室主体钢筋及模板的绑扎与安装,电气管线与套管的敷设与预埋,4月4日完成地下室主体砼的浇筑,4月17日完成一层主体钢筋及模板的绑扎与安装,电气管线与套管的敷设与预埋,4月19日完成一层主体砼的浇筑,4月24日完成二层梁柱钢筋的绑扎及梁柱与二层顶板的模板安装。下一阶段计划于2017年4月28日完成二层顶板的电气管线敷设及顶板钢筋绑扎,30日完成二层主体砼浇筑,5月份完成三、四、五层主体结构施工。之后的主要工作为结构主体及水电暖通管线的预埋,计划于2017年9月完成主体结构封顶,砌体及抹灰工作穿插施工。
