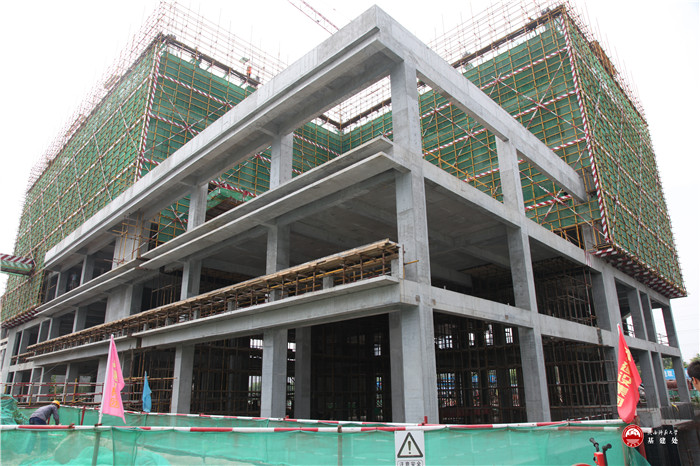

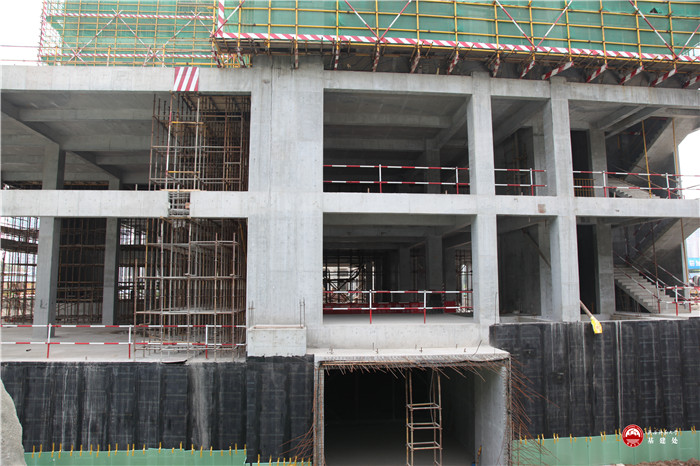

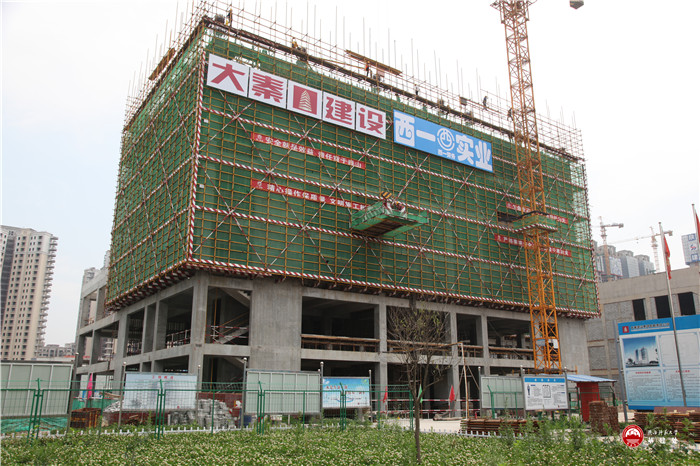

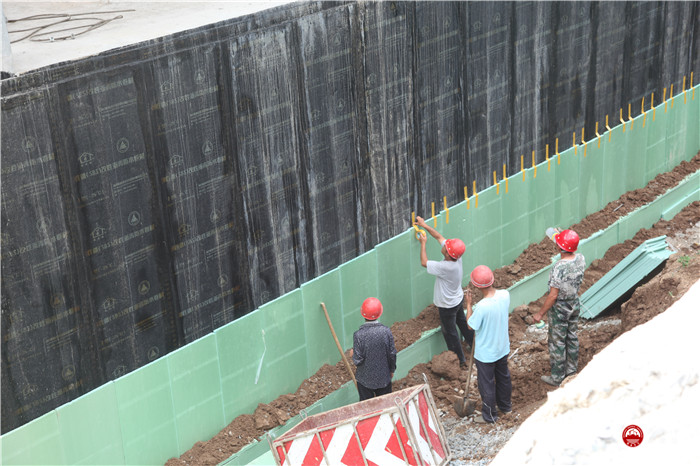

陕西师范大学长安校区科研楼工程按照工程计划进度,已于5月6日完成了三层梁、柱、墙钢筋的绑扎和梁、柱、墙及顶板模板的安装,5月10日完成了三层顶板的电气管线敷设及顶板钢筋绑扎,5月12日完成了三层主体砼浇筑。5月17日完成了四层梁、柱、墙钢筋的绑扎和梁、柱、墙及顶板模板的安装,5月20日完成了四层顶板的电气管线敷设及顶板钢筋绑扎,5月22日完成了四层主体砼浇筑。5月28日完成了五层梁、柱、墙钢筋的绑扎和梁、柱、墙及顶板模板的安装,5月31日完成了五层顶板的电气管线敷设及顶板钢筋绑扎,6月2日完成了五层主体砼浇筑。6月9日完成六层梁、柱、墙钢筋的绑扎和梁、柱、墙及顶板模板的安装并完成地下室外墙防水层施工及地下室实体检测。下一步计划于6月14日完成六层主体结构施工,此外,还将完成室外土方回填及基础验收等工作。
