长安校区科研楼工程施工进展情况(六)

信息来源: 发布日期:2017-09-19

陕师大科研楼工程于6月12日完成六层主体砼浇筑。6月17日完成七层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,6月20日完成了七层顶板的电气管线敷设及顶板钢筋绑扎,6月22日完成七层主体砼浇筑。6月27日完成八层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,6月30日完成了八层顶板的电气管线敷设及顶板钢筋绑扎,7月2日完成八层主体砼浇筑。

7月7日完成九层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,7月11日完成了九层顶板的电气管线敷设及顶板钢筋绑扎,7月14日完成九层主体砼浇筑。7月19日完成十层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,7月22日完成了十层顶板的电气管线敷设及顶板钢筋绑扎,7月24日完成十层主体砼浇筑。

8月1日完成十一层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,8月3日完成了十一层顶板的电气管线敷设及顶板钢筋绑扎,8月5日完成十一层主体砼浇筑。8月11日完成十二层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,8月14日完成了十二层顶板的电气管线敷设及顶板钢筋绑扎,8月16日完成十二层主体砼浇筑。8月22日完成十三层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,8月24日完成了十三层顶板的电气管线敷设及顶板钢筋绑扎,8月26日完成十三层主体砼浇筑。

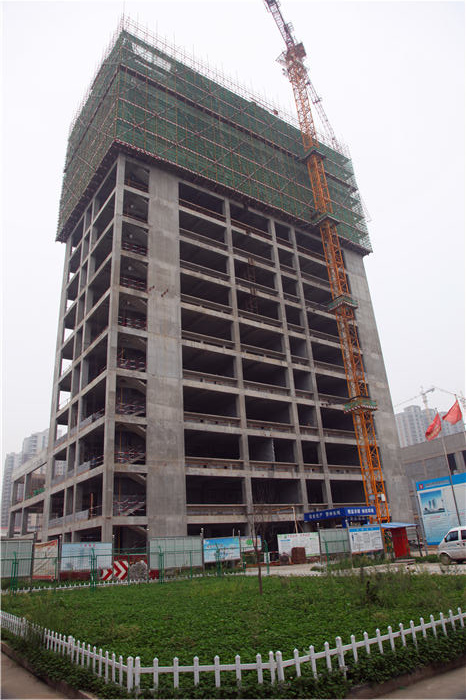

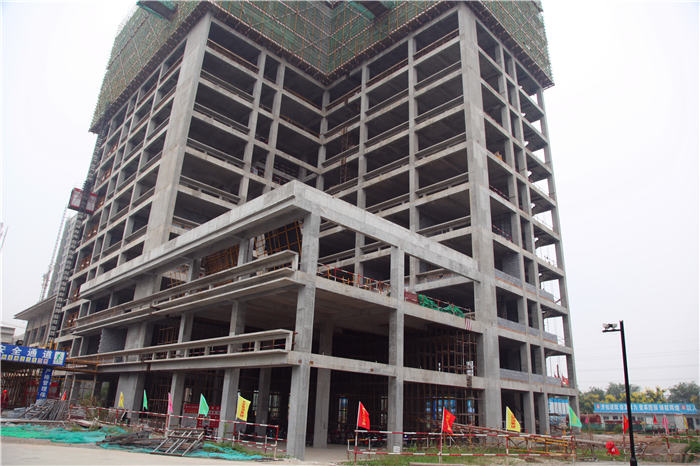

9月5日完成了十四层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装,9月8日完成了十四层顶板的电气管线敷设及顶板钢筋绑扎,9月10日完成了十四层主体砼浇筑,9月16日完成了十五层柱、墙、梁钢筋的绑扎和柱、墙、梁及顶板模板的安装。计划将于9月22日完成十五层主体结构施工即科研楼工程主体结构封顶,并于之后展开主体二次结构及砌体工程施工。
