雁塔校区地下车库主体施工单位(市建总公司)进场后一直不能全面开展施工。影响因素较多,主要有四个方面原因,其一是原土方施工单位(安康公司)因与车队纠纷阻拦车库主体施工单位机械进场施工;其二是现场施工临时用电不能得到快速解决;其三是施工现场场地地下水位全面上升,暴露出新的技术问题给土方施工带来不便;其四是主体施工单位组织力度不够,致使雁塔车库工程施工不能全面展开。
暑假期间,为全力落实学校2018年雁塔车库的目标,我处召开专题会议,破解制约雁塔车库的问题,基建处与雁塔分局派出所联系争取协助,保证施工环境,同时针对现场存在的诸多问题分解落实责任,限期解决。
2018年7月18日—25日雁塔施工科现场召集会议、研讨确定施工方案、落实进度节点进度和安全责任、现场工作面全面开展施工,抓好土方施工天气影响的关键环节,战酷暑,冒着40度的高温分段推进施工。现场管理人员和监理部人员20小时工作跟进。

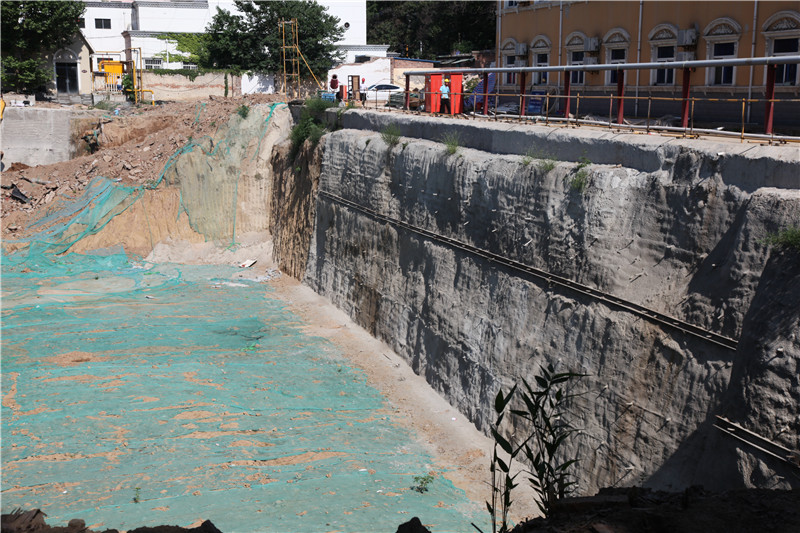

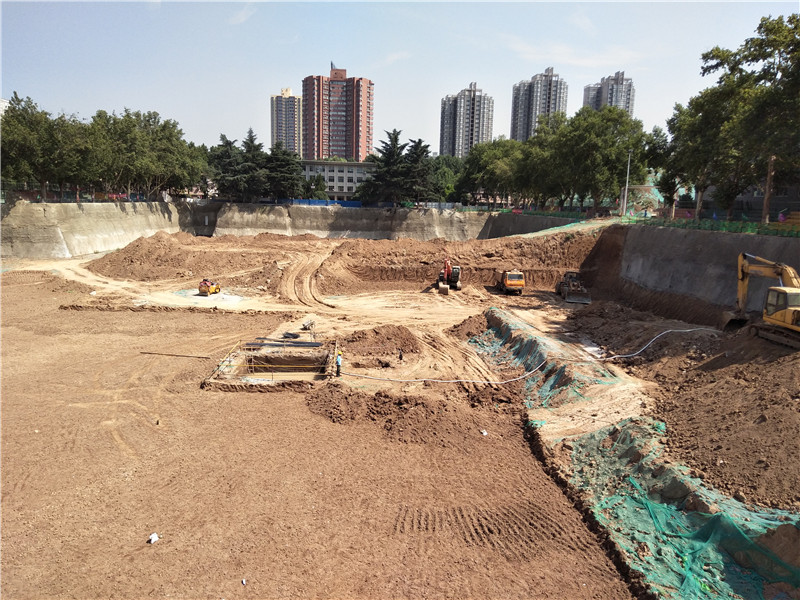

目前,在处内的共同努力下,车库基础土方施工全面展开,降水工作全面启动,临时用电正在跟踪落实;同时在全面推进车库进度和质量管理的同时,安全教育没有放松;通过安全教育培训、落实安全管理责任,对安全隐患零容忍。
