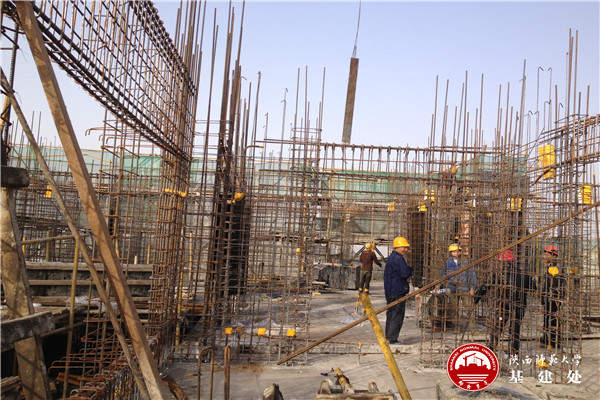

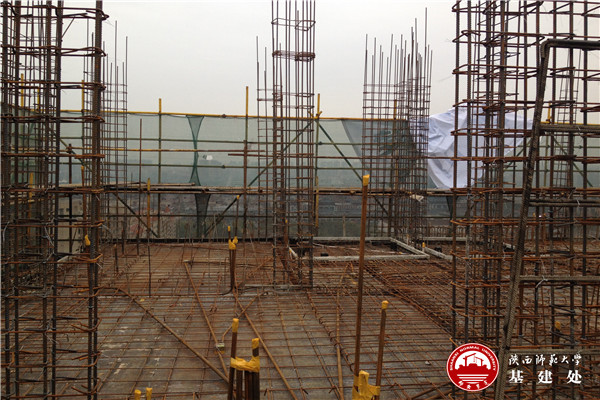

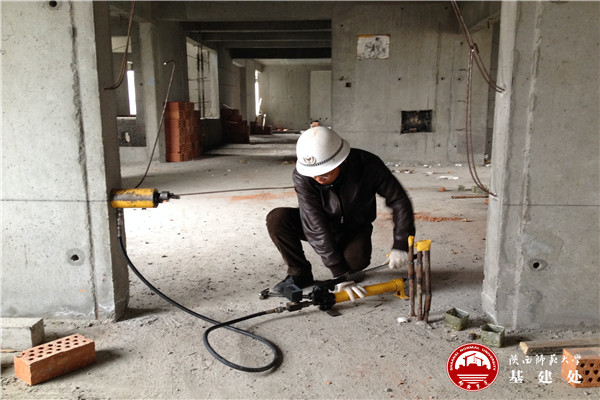

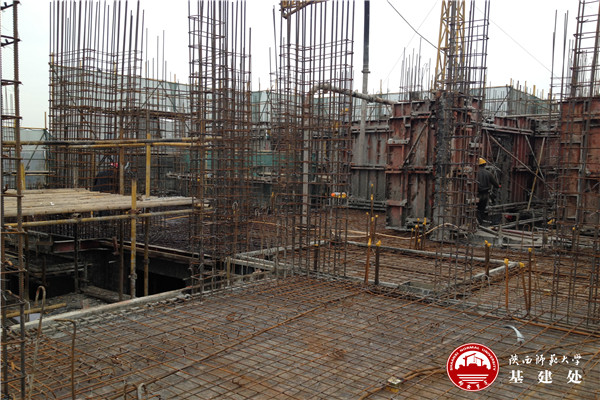

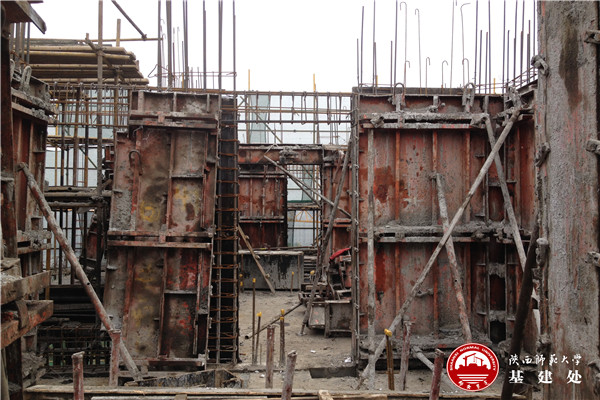

6#楼本周工程进度为东段32层墙体模板安装完成,西段32层顶板钢筋绑扎完成,钢筋绑扎规整,完全满足规范要求;室内8层墙体砌筑完成。7#楼东段27层顶板钢筋绑扎完成,西段28层墙体钢筋绑扎完成,各道工序符合设计和规范要求;室内11层墙体开始砌筑。8#楼东段28层墙体模板安装完成,西段29层底板钢筋绑扎完成,各道工序符合设计和规范要求;室内8层墙体开始砌筑。为了保证6#、7#、8#楼砌体工程的质量,我处要求施工单位对后植拉结筋进行拉拔试验,在拉拔试验合格的前提下才能进行各道墙体砌筑,同时要求监理严格监督,做好试验记录。
