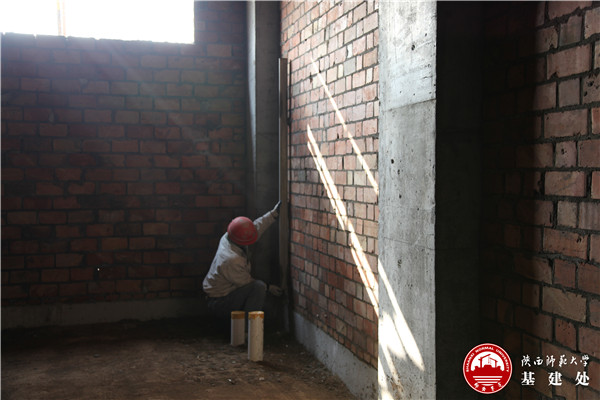

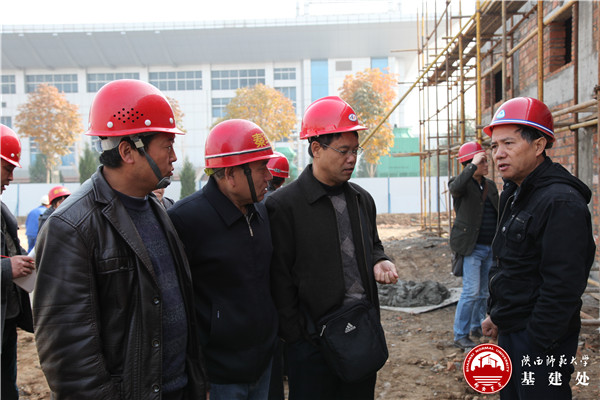

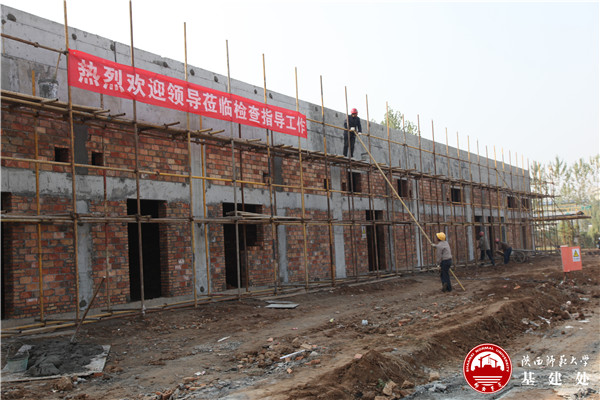

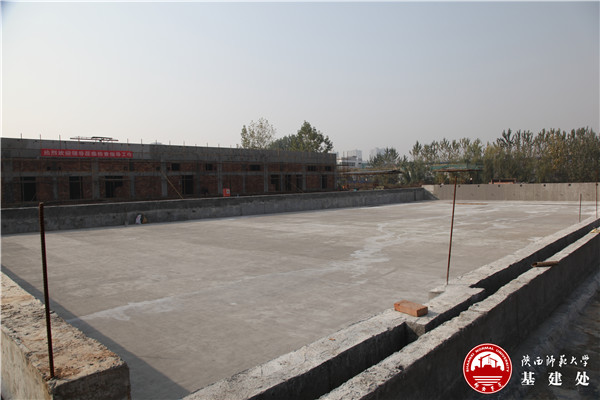

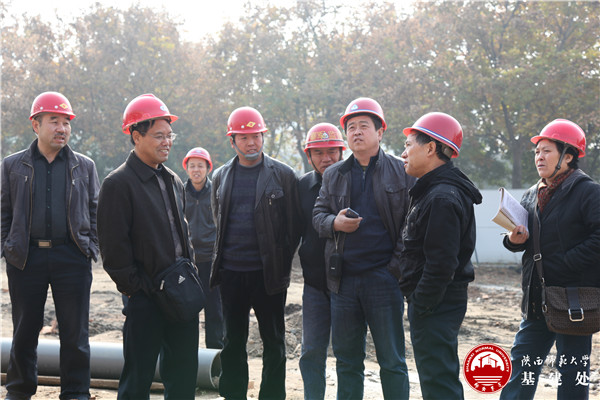

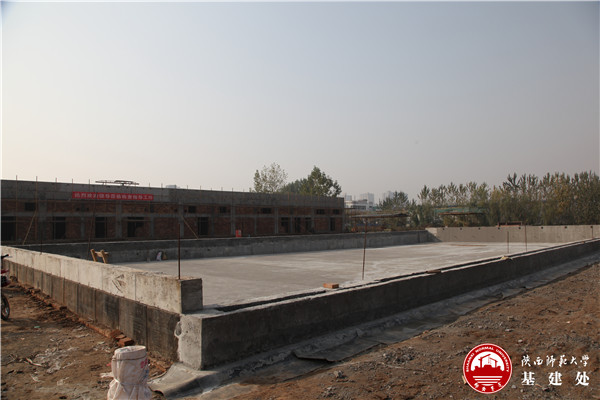

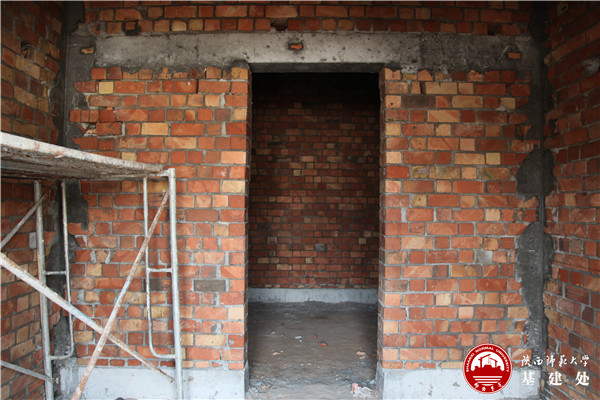

11月19日,游泳池附房及泳池主体工程验收完成。基建处副处长孙仲武及长安校区施工管理科科长董民录、规划设计科科长王晓东及相关项目管理人员参加了主体验收工程会议,在验收会议上孙仲武副处长强调:希望施工单位切实加强施工管理,增强质量意识,增加劳动力,倒排施工工期,加快施工进度,完成预期目标,减少工期损失;同时,制定并立即实行冬季施工措施,保证施工质量。立即准备报送11月份前施工形象进度统计报表,并要求及时统计12月份进度统计报表。立即报送工程材料及机械和外墙装饰料,不能因材料及机械影响施工。做好泳池面砖敷贴专项施工方案,并落实到施工过程中。施工单位承诺,1个月时间内,完成工程室内外所有湿作业工序项目。
